Surcharge de travail et RPS comprendre les causes pour agir

surcharge de travail et RPS

Le planning semblait réalisable lundi matin. Vendredi, plusieurs dossiers restent en attente, les heures se sont allongées et chacun a le sentiment d’avoir couru toute la semaine. Entre les deux, il y a eu un équipement indisponible, des demandes urgentes et des informations à rechercher. Ce travail supplémentaire n’était inscrit nulle part.

Pour comprendre la surcharge de travail et prévenir les risques psychosociaux, il faut regarder ce que l’activité demande réellement. Le nombre de tâches et le temps disponible sont utiles, mais ils n’expliquent pas tout. Les moyens, les interruptions et les possibilités d’arbitrage changent fortement la façon de vivre et de réaliser le travail.

Comprendre les différentes dimensions de la charge

  • La charge prescrite correspond à ce qui est demandé : objectifs, volumes, délais, procédures et résultats attendus.
  • La charge réelle recouvre ce qu’il faut effectivement faire pour y parvenir, avec les imprévus et les ajustements.
  • La charge vécue renvoie à la manière dont la personne apprécie cet effort, selon son expérience, ses ressources et la situation.

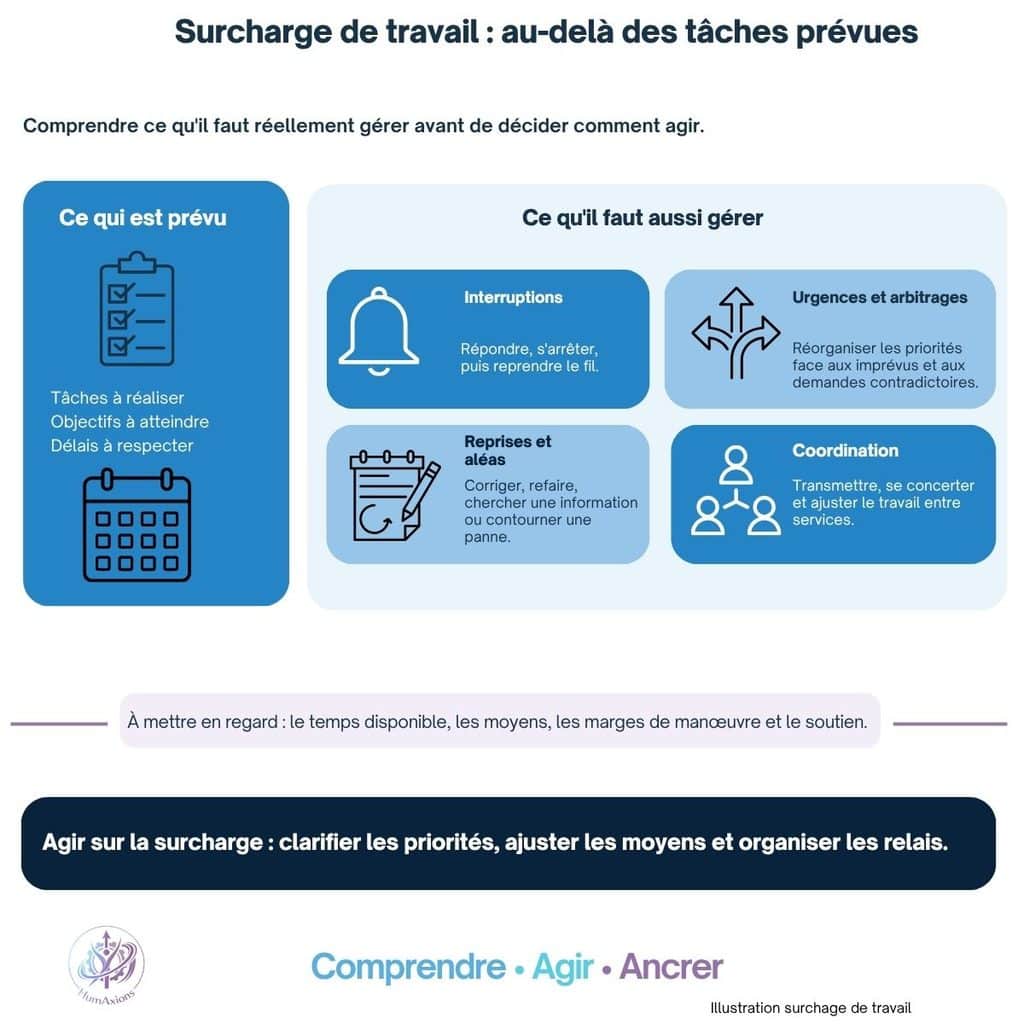

Surcharge de travail : aux tâches prévues s’ajoutent les interruptions, les urgences, les reprises et la coordination.

Ces dimensions se complètent. Un indicateur de production peut montrer que l’objectif a été atteint tout en laissant invisibles les reprises et les difficultés rencontrées. À l’inverse, le ressenti d’une surcharge mérite d’être écouté et relié à des situations précises pour identifier les actions possibles.

Parler de charge ne consiste donc pas à demander simplement si les salariés ont « trop de travail ». Il s’agit de comprendre ce qui prend du temps, exige de l’attention, oblige à renoncer à certaines tâches ou empêche de récupérer.

Examiner les interruptions et les contradictions

Une interruption ne se limite pas à la durée de la question posée. Elle peut obliger à retrouver le fil d’un dossier, à vérifier ce qui a déjà été fait et à réorganiser les tâches suivantes. Certaines interruptions sont nécessaires au service rendu, d’autres peuvent être regroupées, anticipées ou évitées.

Les contradictions pèsent également sur la charge. Demander d’aller plus vite tout en renforçant les contrôles, ou imposer plusieurs priorités sans ordre clair, laisse les arbitrages aux salariés. Quand ils ne disposent ni de l’autorité ni des moyens pour décider, cette situation peut devenir durablement éprouvante.

L’intensité et le temps de travail constituent une famille de facteurs de RPS. Ils interagissent notamment avec l’autonomie, les relations professionnelles et les conflits de valeurs. Une forte demande accompagnée d’un faible soutien ne se vit pas dans les mêmes conditions qu’une activité exigeante pour laquelle l’équipe dispose de ressources adaptées. [1]

Rendre visible le travail de coordination

Prenons un exemple fictif dans une PME industrielle. Le commercial confirme un délai serré. La production modifie son programme. La maintenance intervient dans l’urgence et le responsable d’équipe réorganise les postes. Chacun respecte sa propre priorité, mais personne n’a une vue complète des conséquences.

Dire aux salariés de mieux gérer leur temps ne résout pas cette difficulté. L’analyse doit porter sur la validation des engagements, la connaissance des capacités et les règles d’arbitrage entre services. Un point court avant de confirmer certaines commandes peut être utile, à condition qu’il permette réellement de décider.

L’objectif n’est pas d’ajouter une réunion à un agenda déjà plein. Il est de traiter au bon endroit une décision qui, autrement, sera supportée par plusieurs personnes au fil de la journée. Le temps consacré à la coordination doit lui aussi être pris en compte dans la charge.

Préserver les ressources qui permettent de tenir

Pour repérer les ressources, demandez à l’équipe ce qui fonctionne dans les périodes difficiles. Un collègue expérimenté, une consigne claire, un responsable joignable ou une marge pour ajuster l’ordre des tâches peuvent faire une différence.

L’autonomie suppose un cadre compréhensible et des moyens. Confier la résolution d’un problème sans donner de possibilité de décision peut au contraire ajouter une contrainte. De même, l’entraide ne doit pas devenir une compensation permanente d’un manque de capacité.

La reconnaissance porte aussi sur les efforts et les compétences engagés. Prendre en compte le temps passé à résoudre un incident ou à accompagner un nouveau collègue permet d’avoir une image plus juste de l’activité, au-delà du seul résultat final.

Cinq questions avant de conclure que l’équipe doit mieux gérer son temps

1. Les priorités sont-elles claires et compatibles entre elles ? Lorsque plusieurs demandes sont urgentes, qui décide de leur ordre et de ce qui peut attendre ?

2. Quel travail reste invisible dans le planning ? Reprises, recherche d’informations, accompagnement d’un collègue ou gestion d’incidents demandent du temps et de l’attention.

3. Quelles interruptions sont nécessaires et lesquelles pourraient être évitées ou regroupées ? Examinez leur origine et leurs effets sur la continuité du travail.

4. Les objectifs sont-ils compatibles avec les moyens réellement disponibles ? Tenez compte des effectifs présents, des compétences, des outils et des délais.

5. Qui peut arbitrer lorsque les contraintes se contredisent ? Vérifiez que les personnes disposent d’un relais et que les décisions prises dans un service ne surchargent pas un autre.

Ces questions permettent de préciser ce qui relève d’une difficulté d’organisation et les décisions à engager. Elles peuvent aussi faire apparaître un besoin de formation, à articuler avec les ajustements du travail.

Organiser une régulation concrète de la charge

Un premier travail peut consister à suivre, pendant une période représentative, les demandes prévues, les imprévus, les reprises et les arbitrages. La collecte doit rester simple et servir à comprendre l’organisation. Elle ne doit pas devenir un dispositif de surveillance individuelle.

À partir des situations recueillies, la direction et l’équipe peuvent examiner plusieurs décisions :

  • Reporter ou supprimer une demande devenue secondaire.
  • Ajuster un délai ou un engagement client.
  • Modifier une répartition de tâches en vérifiant les capacités disponibles.
  • Fiabiliser un outil ou une transmission d’information.
  • Prévoir un relais pour les périodes identifiées comme difficiles.

Chaque choix comporte des conséquences. Déplacer une tâche peut soulager une personne et surcharger une autre. Il faut donc vérifier l’effet sur l’ensemble du fonctionnement, puis expliquer les arbitrages retenus.

Vérifier si les ajustements facilitent le travail

Après une période d’essai convenue, revenez sur les situations initiales. Les priorités sont-elles plus claires ? Les interruptions évitables ont-elles diminué ? Les dossiers peuvent-ils être traités avec la qualité attendue ? L’équipe dispose-t-elle de possibilités de récupération adaptées ?

Ces questions complètent les indicateurs de délais ou d’heures supplémentaires. Elles permettent de voir si l’amélioration est réelle et si elle se maintient lorsque l’activité augmente. Les enseignements peuvent alimenter l’évaluation des risques et le plan de prévention.

Questions fréquentes

Analyser la charge avec HumAxions

Les urgences s’accumulent et votre équipe peine à tenir les délais malgré ses efforts ? Regardons ensemble ce qui alourdit le travail. HumAxions vous aide à analyser les imprévus, les moyens et les arbitrages pour construire des ajustements adaptés à votre activité.

Le DUERP comme outil de pilotage du travail

Découvrez une méthode pour évaluer les RPS dans votre entreprise

Sources et repères

Références consultées le 25 septembre 2026.

[1] INRS — Facteurs de risques psychosociaux

[2] INRS — Démarche de prévention

Faisons le point sur votre situation

Chaque transformation est aussi un projet humain
